Page 12 - Tilaajan-ohje_Muurattujen-ja-rapattujen-julkisivujen-kuntotutkimus-2022
P. 12
Rakenteen todellinen käyttöikä Korjatun rakennuksen
Vanha vaurioitunut rakennus käyttö ja huolto
20 25 aika [a]
Perusteellinen kuntotutkimus,
korjaussuunnittelu ja korjaus
Rakenteen todellinen käyttöikä Korjatun rakennuksen
käyttö ja huolto
Vanha rakennus, jossa ei
näkyviä vaurioita
Tarkennettu huolto-ohje, vaurioitumista
hidastavat toimet ja vaurioitumisen seuranta
15 20 35 40 aika [a]
1. kohdennettu Perusteellinen kuntotutkimus,
kuntotutkimus korjaussuunnittelu ja korjaus

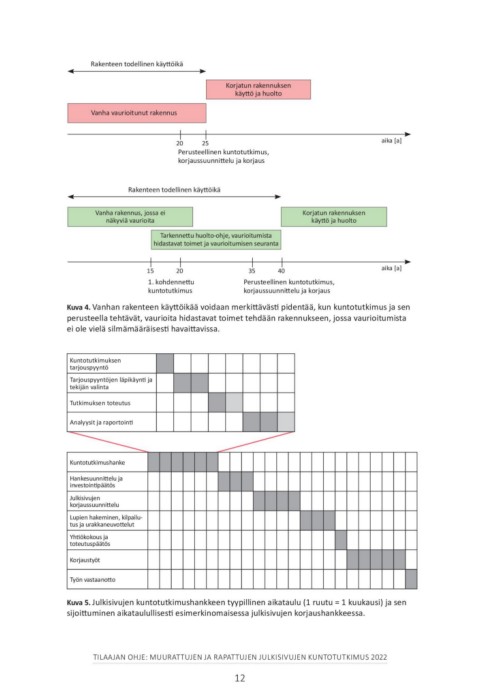

Kuva 4. Vanhan rakenteen käyttöikää voidaan merkittävästi pidentää, kun kuntotutkimus ja sen
perusteella tehtävät, vaurioita hidastavat toimet tehdään rakennukseen, jossa vaurioitumista
ei ole vielä silmämääräisesti havaittavissa.
Kuntotutkimuksen
tarjouspyyntö
Tarjouspyyntöjen läpikäynti ja
tekijän valinta
Tutkimuksen toteutus
Analyysit ja raportointi
Kuntotutkimushanke
Hankesuunnittelu ja
investointipäätös
Julkisivujen
korjaussuunnittelu
Lupien hakeminen, kilpailu-
tus ja urakkaneuvottelut
Yhtiökokous ja
toteutuspäätös
Korjaustyöt
Työn vastaanotto
Kuva 5. Julkisivujen kuntotutkimushankkeen tyypillinen aikataulu (1 ruutu = 1 kuukausi) ja sen
sijoittuminen aikataulullisesti esimerkinomaisessa julkisivujen korjaushankkeessa.
TILAAJAN OHJE: MUURATTUJEN JA RAPATTUJEN JULKISIVUJEN KUNTOTUTKIMUS 2022
12
