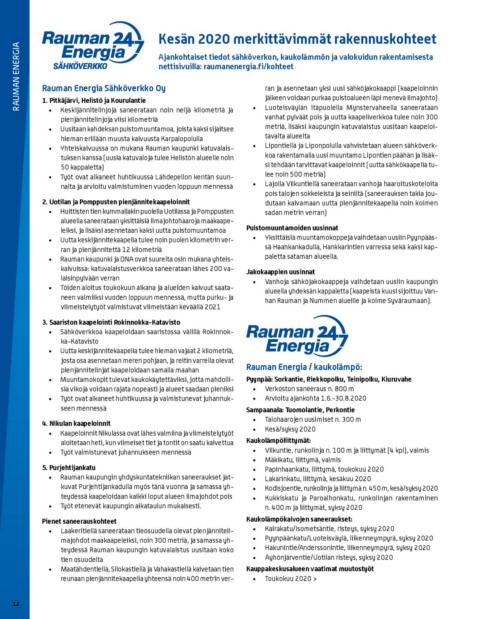

RAUMAN ENERGIA  Kesän 2020 merkittävimmät rakennuskohteet

                Ajankohtaiset tiedot sähköverkon, kaukolämmön ja valokuidun rakentamisesta
                nettisivuilla: raumanenergia.fi/kohteet

                Rauman Energia Sähköverkko Oy                                                     ran ja asennetaan yksi uusi sähköjakokaappi (kaapeloinnin
                                                                                                  jälkeen voidaan purkaa puistoalueen läpi menevä ilmajohto)
                1. Pitkäjärvi, Helistö ja Kourulantie                                       •	 Luoteisväylän itäpuolella Mynstervaheella saneerataan
                  •	 Keskijännitelinjoja saneerataan noin neljä kilometriä ja                     vanhat pylväät pois ja uutta kaapeliverkkoa tulee noin 300
                        pienjännitelinjoja viisi kilometriä                                       metriä, lisäksi kaupungin katuvalaistus uusitaan kaapeloi-
                  •	 Uusitaan kahdeksan puistomuuntamoa, joista kaksi sijaitsee                   tavalta alueelta
                        hieman erillään muusta kaivuusta Karpalopolulla                     •	 Lipontiellä ja Liponpolulla vahvistetaan alueen sähköverk-
                  •	 Yhteiskaivuussa on mukana Rauman kaupunki katuvalais-                        koa rakentamalla uusi muuntamo Lipontien päähän ja lisäk-
                        tuksen kanssa (uusia katuvaloja tulee Helistön alueelle noin              si tehdään tarvittavat kaapeloinnit (uutta sähkökaapelia tu-
                        50 kappaletta)                                                            lee noin 500 metriä)
                  •	 Työt ovat alkaneet huhtikuussa Lähdepellon kentän suun-                •	 Lajolla Vilkuntiellä saneerataan vanhoja haaroituskoteloita
                        nalta ja arvioitu valmistuminen vuoden loppuun mennessä                   pois talojen sokkeleista ja seiniltä (saneerauksen takia jou-
                                                                                                  dutaan kaivamaan uutta pienjännitekaapelia noin kolmen
                2. Uotilan ja Pomppusten pienjännitekaapeloinnit                                  sadan metrin verran)
                  •	 Huittisten tien kummallakin puolella Uotilassa ja Pomppusten
                        alueella saneerataan yksittäisiä ilmajohtohaaroja maakaape-       Puistomuuntamoiden uusinnat
                        leiksi, ja lisäksi asennetaan kaksi uutta puistomuuntamoa           •	 Yksittäisiä muuntamokoppeja vaihdetaan uusiin Pyynpääs-
                  •	 Uutta keskijännitekaapelia tulee noin puolen kilometrin ver-                 sä Haahkankadulla, Hankkarintien varressa sekä kaksi kap-
                        ran ja pienjännitettä 12 kilometriä                                       paletta sataman alueella.
                  •	 Rauman kaupunki ja DNA ovat suurelta osin mukana yhteis-
                        kaivuissa: katuvalaistusverkkoa saneerataan lähes 200 va-         Jakokaappien uusinnat
                        laisinpylvään verran                                                •	 Vanhoja sähköjakokaappeja vaihdetaan uusiin kaupungin
                  •	 Töiden aloitus toukokuun aikana ja alueiden kaivuut saata-                   alueella yhdeksän kappaletta (kaapeista kuusi sijoittuu Van-
                        neen valmiiksi vuoden loppuun mennessä, mutta purku- ja                   han Rauman ja Nummen alueille ja kolme Syväraumaan).
                        viimeistelytyöt valmistuvat viimeistään keväällä 2021
                                                                                          Rauman Energia / kaukolämpö:
                3. Saariston kaapelointi Rokinnokka-Katavisto
                  •	 Sähköverkkoa kaapeloidaan saaristossa välillä Rokinnok-              Pyynpää: Sorkantie, Riekkopolku, Teinipolku, Kiuruvahe
                        ka-Katavisto                                                        •	 Verkoston saneeraus n. 800 m
                  •	 Uutta keskijännitekaapelia tulee hieman vajaat 2 kilometriä,           •	 Arvioitu ajankohta 1.6.-30.8.2020
                        josta osa asennetaan meren pohjaan, ja reitin varrella olevat
                        pienjännitelinjat kaapeloidaan samalla maahan                     Sampaanala: Tuomolantie, Perkontie
                  •	 Muuntamokopit tulevat kaukokäytettäviksi, jotta mahdolli-              •	 Talohaarojen uusimiset n. 300 m
                        sia vikoja voidaan rajata nopeasti ja alueet saadaan pieniksi       •	 Kesä/syksy 2020
                  •	 Työt ovat alkaneet huhtikuussa ja valmistunevat juhannuk-
                        seen mennessä                                                     Kaukolämpöliittymät:
                                                                                            •	 Vilkuntie, runkolinja n. 100 m ja liittymät (4 kpl), valmis
                4. Nikulan kaapeloinnit                                                     •	 Mäkikatu, liittymä, valmis
                  •	 Kaapeloinnit Nikulassa ovat lähes valmiina ja viimeistelytyöt          •	 Papinhaankatu, liittymä, toukokuu 2020
                        aloitetaan heti, kun viimeiset tiet ja tontit on saatu kaivettua    •	 Lakarinkatu, liittymä, kesäkuu 2020
                  •	 Työt valmistunevat juhannukseen mennessä                               •	 Kodisjoentie, runkolinja ja liittymä n. 450 m, kesä/syksy 2020
                                                                                            •	 Kukkiskatu ja Paroalhonkatu, runkolinjan rakentaminen
                5. Purjehtijankatu                                                                n. 400 m ja liittymät, syksy 2020
                  •	 Rauman kaupungin yhdyskuntatekniikan saneeraukset jat-
                        kuvat Purjehtijankadulla myös tänä vuonna ja samassa yh-          Kaukolämpökaivojen saneeraukset:
                        teydessä kaapeloidaan kaikki loput alueen ilmajohdot pois           •	 Kairakatu/Isometsäntie, risteys, syksy 2020
                  •	 Työt etenevät kaupungin aikataulun mukaisesti.                         •	 Pyynpäänkatu/Luoteisväylä, liikenneympyrä, syksy 2020
                                                                                            •	 Hakunintie/Anderssonintie, liikenneympyrä, syksy 2020
                Pienet saneerauskohteet                                                     •	 Äyhönjärventie/Uotilan risteys, syksy 2020
                  •	 Laakeritiellä saneerataan tieosuudella olevat pienjänniteil-
                        majohdot maakaapeleiksi, noin 300 metriä, ja samassa yh-          Kauppakeskusalueen vaatimat muutostyöt
                        teydessä Rauman kaupungin katuvalaistus uusitaan koko               •	 Toukokuu 2020 >
                        tien osuudelta
                  •	 Maatähdentiellä, Silokastiellä ja Vahakastiellä kaivetaan tien
                        reunaan pienjännitekaapelia yhteensä noin 400 metrin ver-

12
