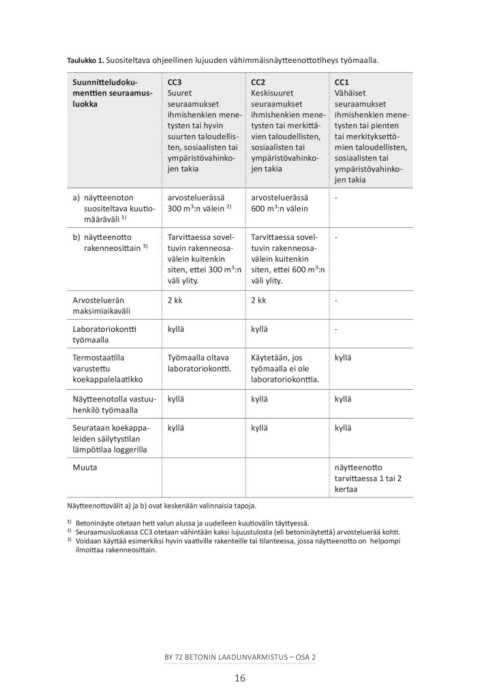

Taulukko 1. Suositeltava ohjeellinen lujuuden vähimmäisnäytteenottotiheys työmaalla.

Suunnitteludoku-         CC3                    CC2                    CC1
menttien seuraamus-      Suuret                 Keskisuuret            Vähäiset
luokka                   seuraamukset           seuraamukset           seuraamukset
                         ihmishenkien mene-     ihmishenkien mene-     ihmishenkien mene-
                         tysten tai hyvin       tysten tai merkittä­   tysten tai pienten
                         suurten taloudellis-   vien taloudellisten,   tai merkityksettö-
                         ten, sosiaalisten tai  sosiaalisten tai       mien taloudellisten,
                         ympäristövahinko-      ympäristövahinko-      sosiaalisten tai
                         jen takia              jen takia              ympäristövahinko-
                                                                       jen takia

a)	 näytteenoton         arvosteluerässä        arvosteluerässä        -
                         300 m3:n välein 2)     600 m3:n välein
   suositeltava kuutio-
   määräväli 1)

b)	 näytteenotto         Tarvittaessa sovel-    Tarvittaessa sovel-    -
   rakenneosittain 3)    tuvin rakenneosa­      tuvin rakenneosa­
                         välein kuitenkin       välein kuitenkin
                         siten, ettei 300 m3:n  siten, ettei 600 m3:n
                         väli ylity.            väli ylity.

Arvosteluerän            2 kk 2 kk -
maksimiaikaväli
                         kyllä kyllä -
Laboratoriokontti
työmaalla                Työmaalla oltava       Käytetään, jos         kyllä
                         laboratoriokontti.     työmaalla ei ole
Termostaatilla                                  laboratoriokonttia.
varustettu
koekappalel­aatikko

Näytteenotolla vastuu- kyllä kyllä kyllä
henkilö työmaalla

Seurataan koekappa­ kyllä kyllä kyllä
leiden säilytystilan
lämpötilaa loggerilla

Muuta                                                                  näytteenotto
                                                                       tarvittaessa 1 tai 2
                                                                       kertaa

Näytteenottovälit a) ja b) ovat keskenään valinnaisia tapoja.

1)	 Betoninäyte otetaan heti valun alussa ja uudelleen kuutiovälin täyttyessä.
2)	 Seuraamusluokassa CC3 otetaan vähintään kaksi lujuustulosta (eli betoninäytettä) arvosteluerää kohti.
3)	 Voidaan käyttää esimerkiksi hyvin vaativille rakenteille tai tilanteessa, jossa näytteenotto on  helpompi

   ilmoittaa rakenneosittain.
